AI 项目的预算容易在建设期算清,在运行期算漏。硬件、软件许可、实施费用都有报价单,而数据整理、标注、模型更新、日常运维这些持续支出,往往在立项时被低估或忽略。投产后的实际支出超出预期,多数出在这里。

一次性投入包含哪些

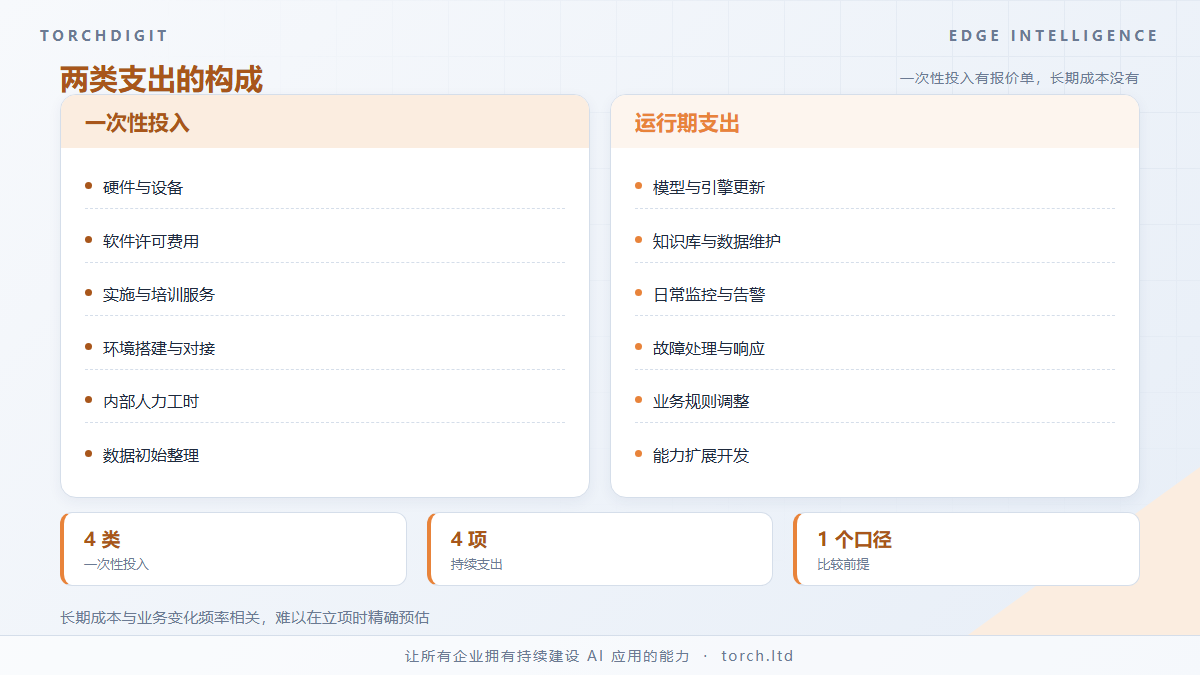

一次性投入通常包括四类:硬件、软件许可、实施服务、内部人力。

硬件部分按设备数量与规格计算,相对容易估算。需要注意的是端侧场景下设备分散,安装与调试的人工成本可能高于设备本身。

软件许可按用户数、设备数或节点数计费的都有,需要确认口径,避免按设备计价时低估数量。

实施服务包括环境搭建、数据对接、流程配置与培训。这部分容易被压价,但压得过低会影响交付质量。

内部人力常被漏算。业务人员参与需求梳理与规则确认、技术人员参与对接与测试,这些投入不以现金形式支出,但会占用实际工时。


长期成本才是差异所在

运行期的持续支出主要有四项:模型与引擎的更新、数据与知识库的维护、日常运维与故障处理、以及能力扩展时的开发。

更新成本取决于业务变化频率。规则调整频繁的场景,每次调整都对应工作量;相对稳定的场景,这部分支出较低。

数据维护成本与数据量、质量要求相关。知识库需要定期更新,过期内容不清除会影响输出质量,这项工作量容易被忽略。

运维成本与部署规模直接相关。设备数量增加时,故障处理的人力是否同步增加,取决于可观测与远程处置能力是否到位。

预算要让周期可比

不同方案的报价口径往往不同:有的把更新费用包含在许可内,有的单独计费;有的按年收费,有的按次收费。直接比较总价会得出错误结论。

可行的做法是把各项支出按年展开,做成同一时间长度下的对比。三年或五年,把一次性投入摊到各年,再把长期支出逐年列出,得到的是可比的总量。

还要为不确定性留出空间。数据整理的难度、模型更新的频率、业务扩展的速度都存在不确定性,建议预留一定比例的机动额,而不是按最乐观情形编预算。
